项目名称:学术交流中心屋顶景观工程墙绘;

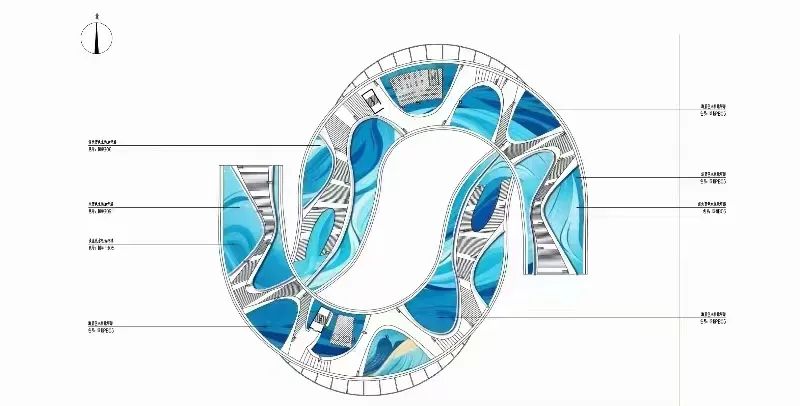

总面积:3600㎡ ;
工期要求:30天。2023年12月1日开始施工,2024年1月1日项目竣工。
工艺要求:1.第一道屋面及墙面
益胶泥
找平抗裂网打底。2.第二道益胶泥磨平。3.第三道封闭油底漆。4.第四道开始手工墙绘。5.第五道罩光油;
施工要点:1.第一道与第二道工序间隔一天,第二道到第三道要间隔3天,即益胶泥磨平晒干3天后才能进行
封闭底漆
施工,2.底层施工工时4个工人每天完成200平方米。3.墙体彩绘3
个工人每天完成200平方米。
工作总结:第一道至第二道施工人员共6名,工期共用20天。第三道至第五道施工人员共6名,工期共20天,前后工序交叉进行。第一道至第二道工序要注意墙体的平整度,重在抓质量。第三道至第五道施工要注意前提是否干透,墙绘是否合理美感,重在抓效果。要注意各种工序的科学衔接,晴雨天的提前合理安排,材料进场提前准备,工人合理调配。每个时间节点都要抓紧,在确保质量的前提下尽量往前赶。合理避开雨季。
